总投资约29亿元京能400MW风电项目首台基础浇筑开工

  • 巴彦淖尔市政府门户网站 www.bynr.gov.cn
  • 2022-04-27 17:05
  • 保存
  • 打印本页
  • 分享到: 微信
    qq 微博 空间

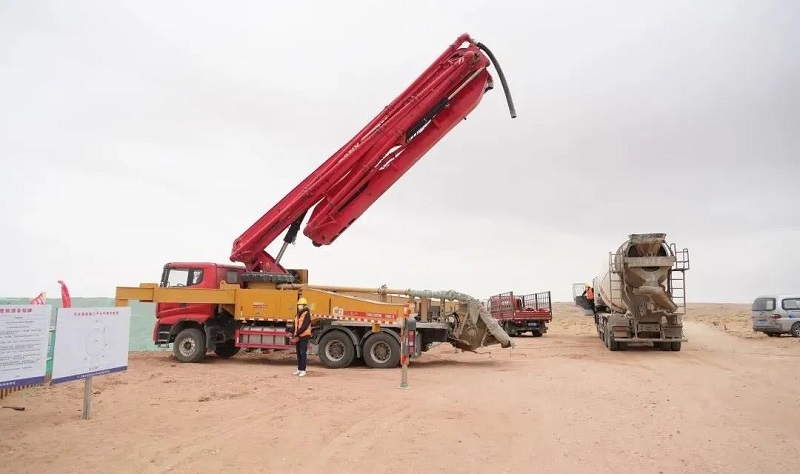

  •   4月26日,总投资约29亿元上海庙至山东特高压通道配套巴彦淖尔风电基地京能400MW风电项目首台基础在乌拉特后旗获各琦苏木境内项目区浇筑开工,标志着乌拉特后旗新能源项目全面开工。
      旗委书记王银保,旗委常委、组织部部长王晓艳,政府副旗长李青来出席开工仪式。

      仪式上,李青来代表旗委、旗政府,向首台风机基础浇筑启动表示热烈的祝贺。李青来说,乌拉特后旗风能资源丰富,建设条件优越,是适宜风光电等新能源项目规模化集中开发的“沃土”。做好新能源开发利用工作,对增加清洁能源供应、加快治理大气污染、促进经济社会可持续发展、推动能源生产和消费革命具有重要意义。上海庙特高压160万千瓦风电项目作为自治区、市、旗规模化开发的重点新能源项目,不仅将有效扩大我旗固定资产投资水平,还将为我旗打造自治区“千万千瓦级新能源基地”、助力实现“双碳”目标、推动绿色高质量发展提供更加坚实的保障。

      李青来表示,旗委、旗政府将一如既往地关心和支持新能源项目,以推动“高质量转型”,打造“绿色清洁能源基地”为己任,加大项目推进服务力度,及时协调解决项目建设中遇到的困难和问题,推进项目早日建成运行,实现互惠双赢。希望企业认真落实好“生态优先 绿色发展”环保理念,安全施工、绿色建设、保护生态环境,确保项目建设生态保护同步前进。

      上海庙至山东直流特高压输电通道配套可再生能源基地巴彦淖尔160万千瓦风电项目位于乌拉特后旗境内,其中巴彦淖尔京能清洁能源电力有限公司与首欣建设集团有限公司共同投资建设装机容量为40万千瓦风电2#项目,拟安装64台单机容量5.2MW风电机机组和14台4.8MW风机,总装机容量400MW。每台风机基础直径20.1m,开挖深度4m。混凝土浇筑量每台约600方。场内道路约114公里,35KV集电线路共16回路597基铁塔。新建一座220kv升压站。截至目前,项目已完成场内修筑道路41公里,基础开挖16基,垫层浇筑5基,锚栓笼安装4基,钢筋绑扎2基。年内将完成基础开挖浇筑及各风机吊装。

      项目建成后,风电场经35千伏集电线路送至新建220千伏升压站,经220千伏升压站接入熬瑞500千伏汇集站。该项目建成后年发电量13.153亿kW•h。与燃煤电厂相比,以发电标煤煤耗307g/(kW•h)计,每年可节约标煤40.1万t,折合原煤56.16万t。相应每年可减少多种大气污染物的排放,其中减少氮氧化物(NOx)排放量3209t,二氧化硫(SO2)7221t,一氧化碳(CO)104.3万t,二氧化碳(CO2)69.5万t,减少烟尘排放7.22万t,风电场建成后既改善当地的能源结构,提高非化石能源消费比例,减少CO2排放量,也保护该地区的大气环境质量,促进当地国民经济和社会可持续发展,社会效益和环境效益显著。

      值此五一劳动节到来之际,王银保还深入到京能400MW风电工程项目部,向坚守岗位的一线工人表示慰问,并向奋斗在岗位上的劳动者致以节日的问候和祝福。
